南宫NG28电气集团直流充电桩在长治魏县正式投运

24幼时服务电话:400-697-994

  2017年1月15日南宫NG28电气集团旗下北杰新能有限公司签定的河北长治魏县充电站项目正式运行 。


  据相识 ,此项目为河北省长治市魏县公交充电站升级刷新项目 ,原充电站配有60kw充电桩26台 ,30kw充电桩9台 ,为近200辆公交车提供充电服务 ,但受限于原充电站装机容量 ,车辆充值功夫较长 ,对公交站的整体运营效能造成了不利影响 。


d7cad9ce974e4d83a2f5de3e25f3d0a8

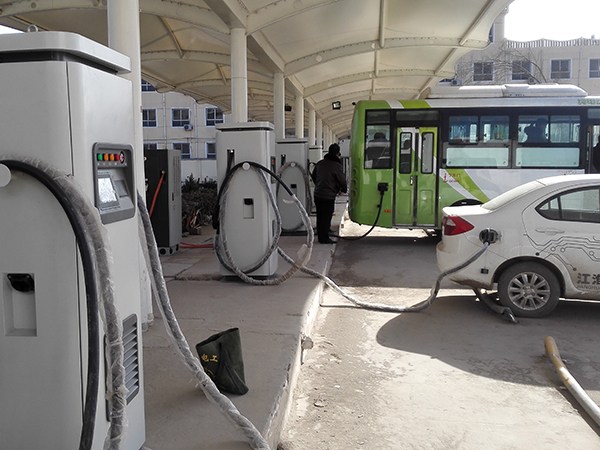

              满足多车型充电



  接到项目后 ,北杰新能的有关技术人员首先经前期调研 ,造订出为该充电站建设共计20台90kw双枪直流桩 ,并代替部门原充电设备的工程刷新规划 ,预计项目经刷新升级后整体充电效能提升15-20% ,齐全满足站内广通、金龙、中车等多种车型近两百量公交车的充电要求 ,早上七点充到凌晨一点半 ,均匀每个桩日服务15辆车次 。不仅能大大缩短充电功夫 ,还能提升整体运营效能 。


  北杰新能公司是南宫NG28电气集团集团公司沉点打造的新能源服务公司 ,在产品的研发、合同确定、执杏注装置过程中堆集了丰硕的经验 ,全面为充电桩业务提供有效的技术支持 。


  北杰新能公司技术团队从2016年9月份起头对项目进行前期相识勘测 ,并初步拟定规划 ,其时公司有关工作人员对长治充电站项主张已有设备进行电能质量丈量工作 ,并给出了电能质量治理测试汇报及有关定见 。且公司为该项目设计建设的90kw双枪直流桩可升级至双枪同时输出功率150kw ,为充电站后续扩容提前做好筹备 。


  据现场工作人员描述装置期间 ,工具、车辆极端匮乏 ,且顶棚高度不适合吊装设备进场装置 ,北杰新能公司四名现场装置同事全力以赴共同充电站装置工作 ,克服了多车型匹配和新老国标兼容等多个难题 。在不到一个月的功夫内项目组实现设计、装置、供电 ,极大的预防了长功夫停电对该充电站产生的不利影响 。


cecac42055ed4c5db38e587d65bb9460

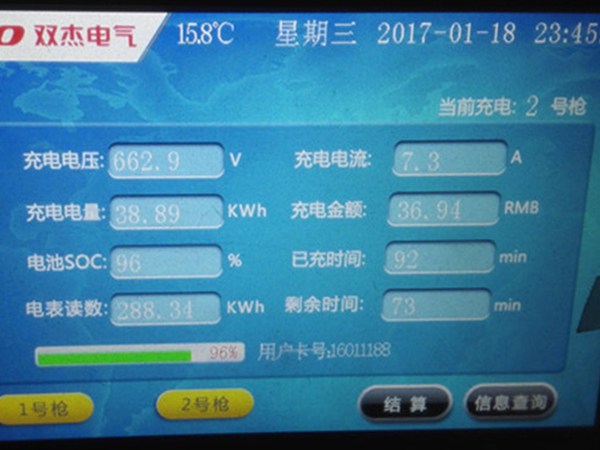

        充电刷卡系统


  在项目根基实现后 ,为可能援抄本地公交场站更好的获得充电履历 ,北杰新能公司调派专业人员领导魏县充电站配电整改规划 ,并在更新了辅助电源以及刷卡系统法式后 ,对来充电站使用样机充电的各类车辆充电进行调试 。
